Het ophogen van de Zinkerwerf is begonnen!

Dankzij de succesvolle verkoop van de woningen kan nu worden begonnen met de aanleg van de twee karakteristieke werven waarop de woningen verrijzen. Inmiddels zijn de werkzaamheden op de projectlocatie gestart. Er is begonnen met het verplaatsen van de parkeerplaats van SV Marken het aanleggen van het tijdelijk fietspad en inrit ten behoeve van de voetbalvereniging.

Planning uitvoering

We geven je graag alvast inzicht in de globale planning voor de komende periode:

Juni 2025 – inrichten bouwterrein en voorbereidende werkzaamheden

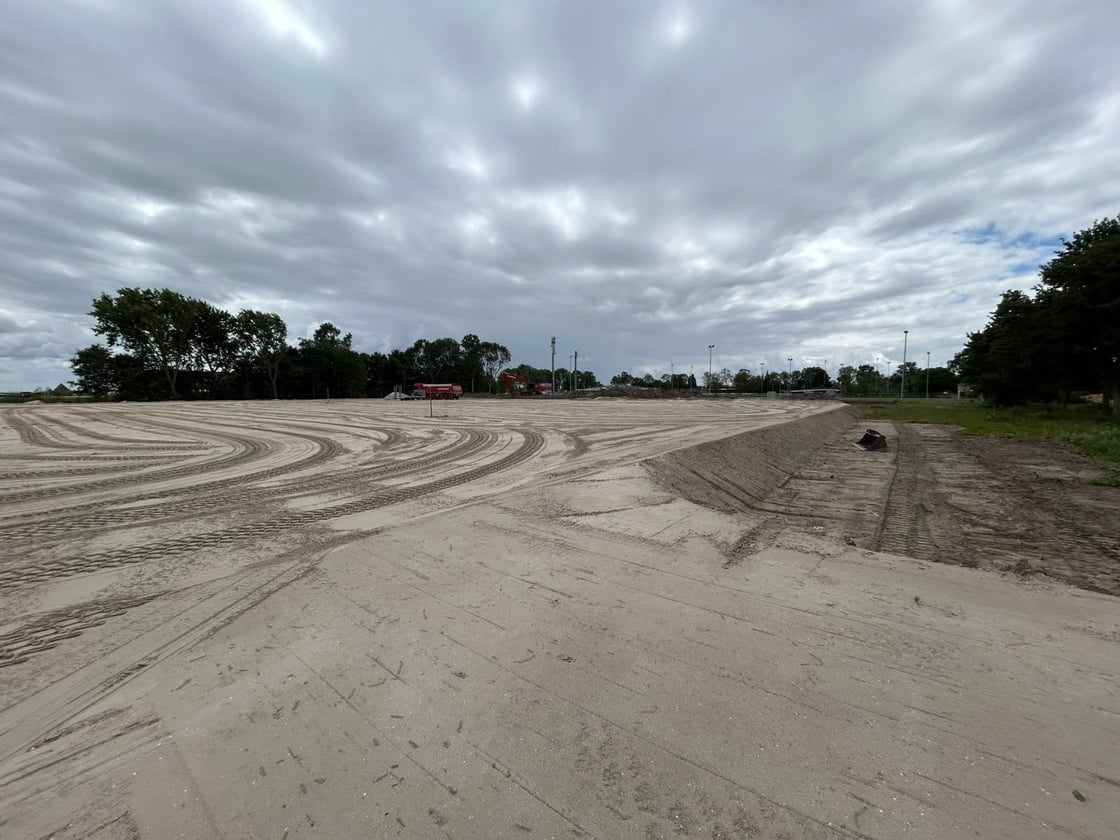

Juli 2025 – ophogen van het terrein met zand
September 2025 – locatie op hoogte
September 2025 – maart 2026 – zettingsperiode (circa 6 maanden)
Maart 2026 – start heiwerkzaamheden
Bouwtijd – circa 16 maanden
December 2027 – oplevering alle woningen
Afronding openbare ruimte – circa 3 maanden na oplevering
